Installation photovoltaïque dans la vallée de la Seine (27)
Pourquoi cette installation était nécessaire ?
Le projet visait à couvrir une large part de la consommation du foyer par une production solaire, et à en consommer le plus possible sur place.
C'est le rôle de la batterie de 12,6 kWh : elle reporte vers le soir et la nuit l'énergie produite en journée. Le surplus restant est revendu.
Comment nous avons résolu ce problème

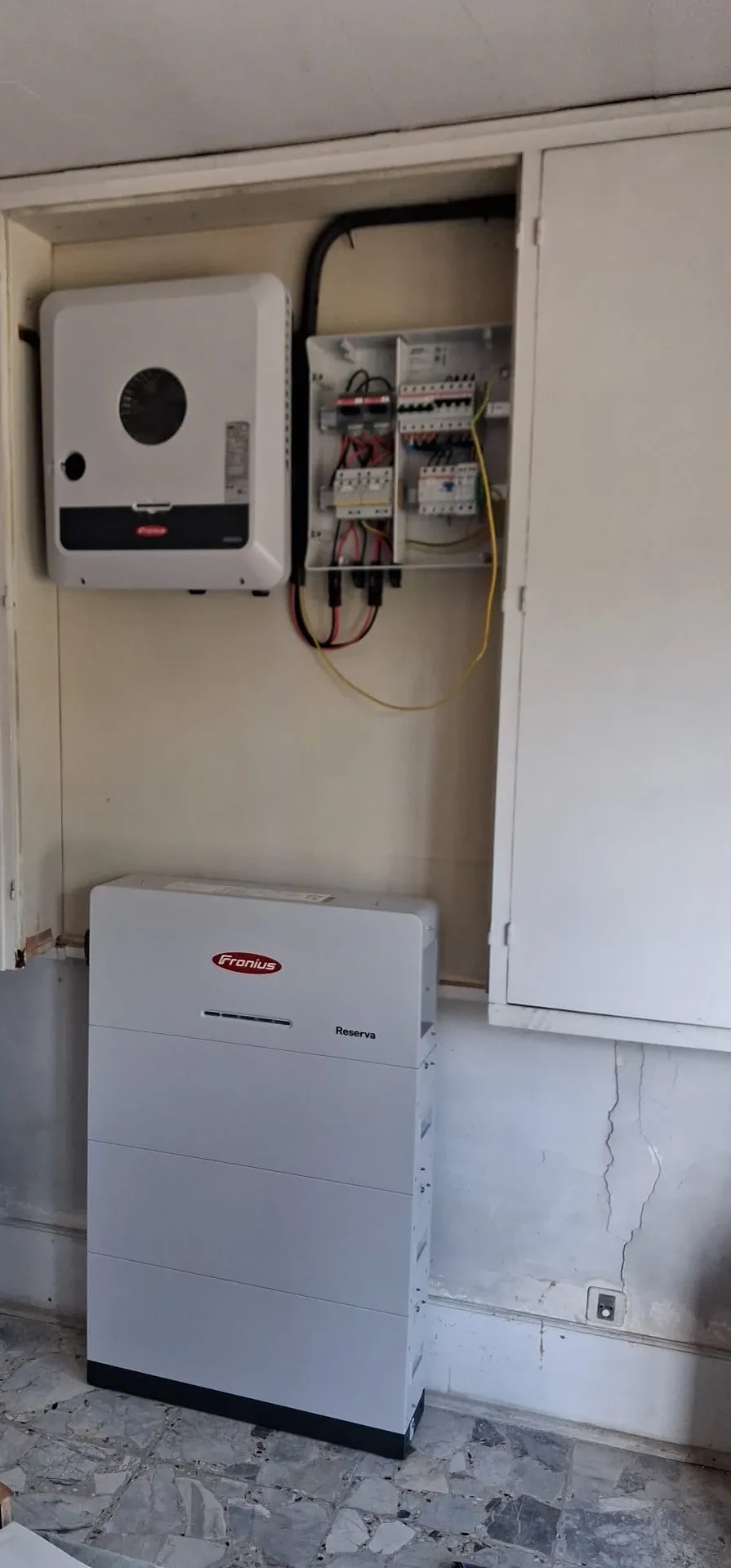

Vingt-quatre modules Voltec Solar de 500 Wc, soit 12 kWc, couvrent la toiture en tuiles mécaniques, en fixation ESDEC ClickFit Evo. L'onduleur hybride triphasé Fronius Symo GEN24 SC Plus 12 gère à la fois la production et la batterie Fronius Reserva de 12,6 kWh.

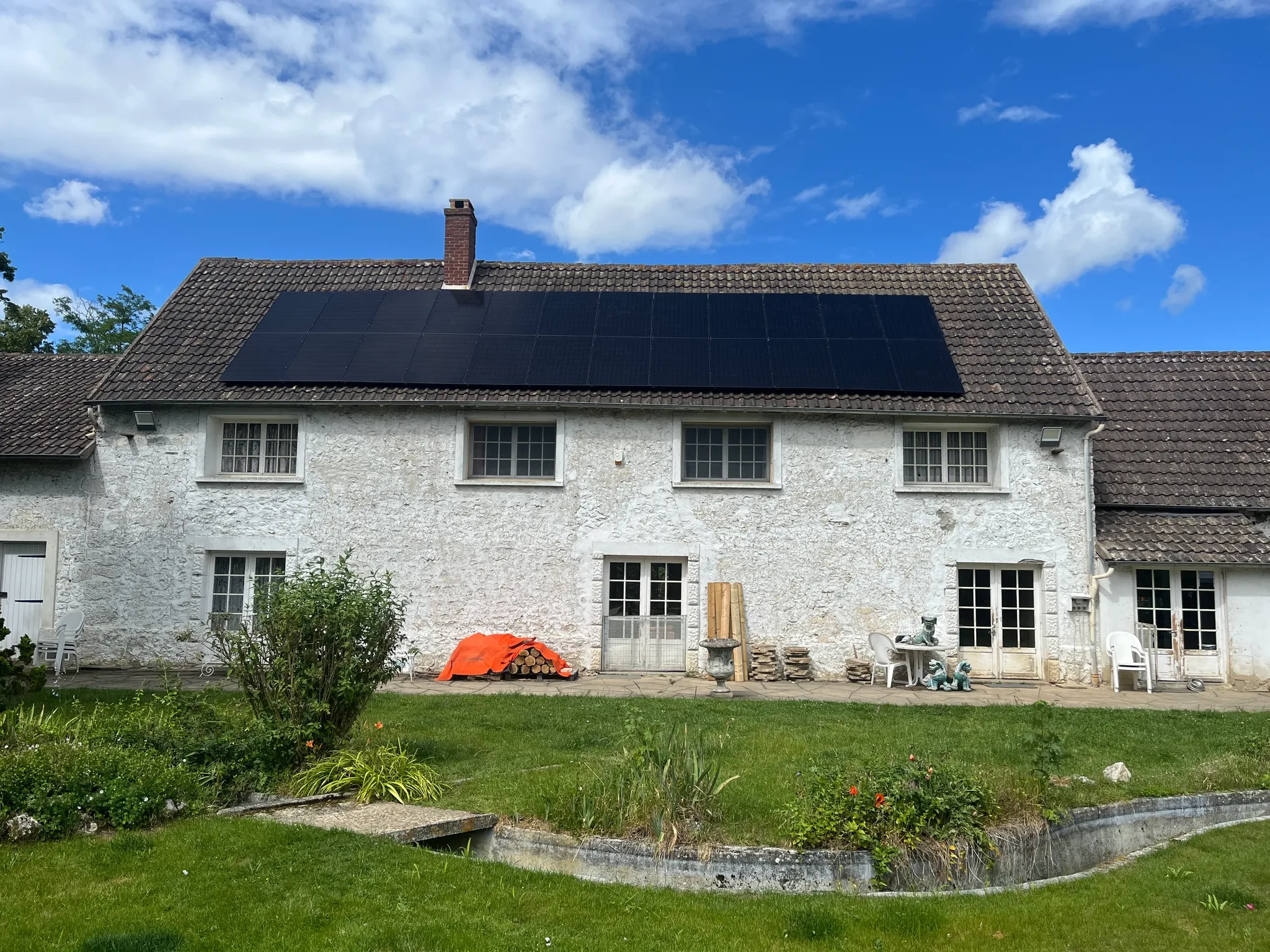

La maison se trouve en secteur protégé, ce qui soumettait le projet à l'avis de l'Architecte des Bâtiments de France. Les modules n'étant pas visibles depuis l'espace public, l'autorisation a été obtenue sans difficulté.
Faire autoriser une installation en secteur protégé, dans le respect du bâti existant, fait partie de notre métier.
Données techniques du chantier
- 12 kWc en 24 modules Voltec Solar VSMP 120 500 Wc, assemblés en Alsace.
- Onduleur hybride Fronius Symo GEN24 SC Plus 12, raccordement triphasé.
- Batterie Fronius Reserva 12,6 kWh, en quatre blocs de 3,15 kWh pilotés par un BMS.
- Compteur Fronius Smart Meter TS63A, coffrets de protection AC et DC.
- Fixation ESDEC ClickFit Evo sur toiture en tuiles mécaniques.
- Autoconsommation avec revente du surplus.
- Projet instruit en secteur protégé, avec avis de l'ABF ; chantier achevé en juin 2026.
Performance et rendement estimés
Pour un ensoleillement moyen de l'ordre de 1 150 kWh/m²/an en Normandie, une centrale de 12 kWc laisse attendre un productible annuel compris entre 11 000 et 13 000 kWh.
Cette estimation repose sur une orientation et une inclinaison standard. Elle n'a pas été mesurée sur site.
La batterie de 12,6 kWh ne modifie pas le productible, mais la part consommée sur place : elle reporte vers la soirée et la nuit une production qui, sans elle, aurait été réinjectée.
Le respect de nos engagements
Ce chantier réunissait deux métiers. La couverture, pour poser vingt-quatre modules sur les tuiles mécaniques. L'électricité, pour raccorder en triphasé l'onduleur hybride et sa batterie de quatre blocs.
Chez Volt, aucune intervention n'est sous-traitée. Nos équipes salariées, formées à l'électricité comme à la couverture, ont tout assuré, de la pose en toiture à la mise en service du stockage.
Un seul interlocuteur, du dépôt du dossier d'urbanisme jusqu'au suivi après installation.
Autorisations d'urbanisme
La maison se trouve en secteur protégé : la déclaration préalable devait donc recevoir l'avis de l'Architecte des Bâtiments de France.
Les panneaux n'étant pas visibles depuis l'espace public, l'autorisation a été obtenue sans difficulté. Déposée au printemps 2026, la déclaration a reçu l'avis de l'Architecte des Bâtiments de France puis une décision de non-opposition en deux mois environ. Le chantier a suivi début juin.
